東京電力は11月18日、福島第1原発4号機の燃料貯蔵プールに保管されている燃料の取り出しを始めた。廃炉が決まった1~4号機のプールからの本格的な取り出しは2011年3月の事故後初めて。政府と東電の廃炉工程では冷却維持と燃料取り出し準備を「第1期」としており、これで廃炉工程は「第2期」に移行。30~40年かかるとされる廃炉作業は最初の節目を迎えた。

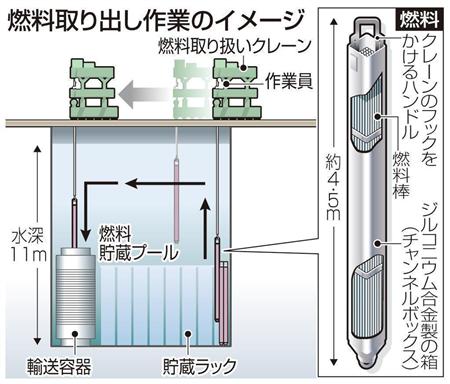

18日は、午前に「キャスク」と呼ばれる燃料輸送容器(長さ約5.6メートル、直径約2.1メートル、重さ約91トン)をプール内に搬入。午後3時18分に燃料を引き上げる装置が稼働し、3時25分には1体目の燃料の引き上げが始まった。燃料の長さは約4.5メートル。燃料を破損させないよう、1秒間に1センチ程度の速度で引き抜き、キャスクに収容した。
1つのキャスクには22体の燃料が収容可能で、18日は4体を装填(そうてん)、19日に残る18体を収容する。その後、キャスクを4号機から約100メートル離れた共用プールにトレーラーで移送する。
燃料貯蔵プールには、未使用燃料202体、使用済み燃料1331体が保管されており、今回は比較的扱いやすい未使用燃料を取り出す。次回以降は使用済み燃料の取り出しにも着手する。プールには破損して取り出しが困難な燃料が3体あり、東電は専用キャスクの製造を検討している。
